兰州大成敦煌50MW熔盐菲涅尔光热项目汽轮机扣缸工作完成
2019-10-4
来源:江苏国华电力器材有限公司
点击数:  2809        作者:江苏国华电力器材有限公司

  • 9月26日,经过周密、充分准备,兰州大成敦煌50MW熔盐菲涅尔光热项目一举完成汽轮机扣缸工作,标志着汽机本体主体安装工程基本结束,向机组试运、投产目标的实现迈出了坚实的一步。

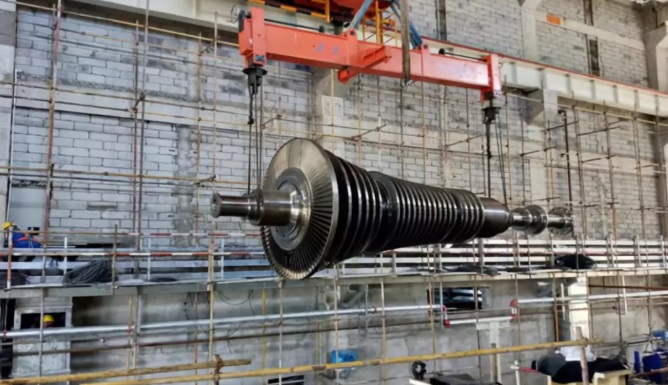

    9月24日,甘肃省电力工程质量监督中心站对汽轮机本体安装质量进行了检查确认,项目顺利通过扣缸前监检,扣缸条件全部具备,质监站重点对汽轮机的台板间隙、转子及汽缸扬度、滑销间隙、通流间隙、轴瓦顶隙等数据进行抽查,测量结果均符合图纸设计要求,达到合格标准。


    为确保汽轮机扣缸目标的实现,敦煌大成光热发电总承包项目部技术人员和山东电力建设第一工程有限公司、监理单位详细策划了扣缸安全技术方案,对技术难题、安全措施、应急处理等事项进行了充分的交流和准备,于09月26日扣缸工作一次顺利完成。

    本项目正处施工安装高峰期,项目部将精心组织,合理安排,倒排工期,继续克服影响工期的不利因素,集中人力展开安装调试攻坚战,顺利实现汽机冲转、并网发电目标与总进度计划一致进行。


    兰州大成敦煌50MW光热发电示范项目于2016年9月成功入选我国首批光热发电示范项目,项目位于甘肃省敦煌市七里镇光电产业园区,总投资约16.88亿元,规划装机容量50MW。


    该项目采用兰州大成具有自主知识产权的线性菲涅尔聚光集热技术,并采用熔盐作为集热、传热和储热的统一介质,储热时长15小时,具备24小时持续发电能力。项目EPC总包方为中国电建集团中南勘测设计研究院有限公司。
